Teck > Cronología > 2019
DIC 2019
2019

Hincado de los primeros pilotes para futuro muelle de Proyecto QB2.

DIC 2019
2019

Primera columna de estructura metálica, edificio de molienda, Área Concentradora.

DIC 2019
2019

Primera ocupación de campamaneto Ductos 2.

NOV 2019
2019

Primera ocupación de campamento Ductos 1.

OCT 2019
2019

Pilotes montados y dispuestos para inicio de prueba de pilotes, en Área Puerto.

OCT 2019
2019

Entrega de plataforma para futura Planta de Filtro, en área Puerto.

OCT 2019
2019

Primera ocupación de campamento área Concentradora.

SEP 2019
2019

Inicio de hormigonado masivos en Planta de Pretratamiento y Osmosis Reversa, Área Puerto.

SEP 2019
2019

Instalación de estructura auxiliar de acceso prueba pilote N°1 para levante viga de reacción.

SEP 2019
2019

Se inicia construcción muro ataguía en sector de TMF.

AGO 2019
2019

Término de plataforma para prueba pilotes N°1 y acceso a línea baja de marea, en Área Puerto.

AGO 2019
2019

Entrega de plataforma para Subestación Eléctrica, área Puerto.

AGO 2019
2019

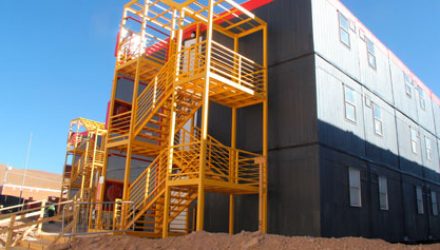

Primera ocupación de extensión campamento Tambo Tarapacá.

JUL 2019
2019

Arribo al área Puerto de pilotes para futuro muelle de QB2.

JUN 2019
2019

Uso de servicios Bypass Ruta A1 y comienzo de construcción futuro acceso a instalaciones de Puerto (A-9C).

JUN 2019
2019

Llegada de primera partida de ductos para elaboración de líneas de Acueducto y Concetraducto, Área Pipeline.

JUN 2019
2019

Inicio del desarrollo del muro inicial del Depósito de Relaves, incluidos accesos laterales y Cofferdam.

MAY 2019
2019

Término de plataformas en el área de la futura Concentradora de personal de Teck. Bechtel y sus contratistas inician obras de montaje.

MAY 2019
2019

Primer hormigonado estructural SAG1 en área de molienda, Planta Concentradora.

ABR 2019
2019

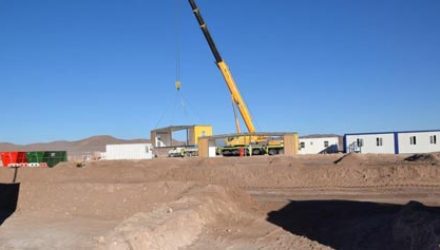

Arribo de los primeros módulos del campamento de la Planta Concentradora. En total, el edificio albergará a cerca de 6 mil personas.

ABR 2019
2019

Primera tronadura del Área Puerto del proyecto. Se contó con la participación de trabajadores de Teck, Bechtel, empresas contratistas, Carabineros y la Dirección de Vialidad de la Región de Tarapacá.

ABR 2019
2019

Se realiza la instalación de los primeros hormigones en la zona de molienda, ubicada en la Planta concentradora. Los primeros trabajos comenzaron con el ingreso de los primeros camiones de concreto para la línea donde se ubicará el Molino SAG 1.

MAR 2019
2019

Teck presenta sitio web para el proyecto QB2.

MAR 2019
2019

Programa de Desarrollo de Proveedores de Teck certificó a 30 empresas de la región de Tarapacá.

MAR 2019
2019

Inicio de la construcción de los Campamentos 1 y 2 de área Pipeline.

FEB 2019
2019

Programa de Desarrollo de Proveedores de Teck certificó a 30 empresas de la región de Tarapacá.

FEB 2019
2019

Primeros movimientos de tierra en área Pipeline.

ENE 2019
2019

Firma de Acuerdo con comunidad de Coposa, logrando trabajo colaborativo con todas las comunidades declaradas dentro de la Consulta Indígena.

ENE 2019
2019

Inicio de los trabajos de plataformas en área de Concentradora.
